电力丰碑背后的造价铁军:新疆华电哈密2×100万千瓦煤电项目造价工作纪实2025-07-09

2025年6月13日,新疆哈密巴里坤县三塘湖矿区的戈壁滩上,中国华电哈密2×100万千瓦煤电项目1#机组顺利通过168小时满负荷试运行,标志着我国首个“沙戈荒”新能源外送基地首批机组正式投产发电。

在这项国家“十四五”重点能源工程的建设征程中,恒诚信造价咨询团队以“铁军”之姿驻守戈壁,在极端严苛的自然环境与紧张工期的双重考验下,用专业与汗水为项目提前4.5个月达标投产筑起坚实后盾。

大漠风沙中的驻场坚守:当造价咨询遇上“三塘湖气候”

三塘湖矿区的气候对每一位建设者都是极为严峻地考验——这里干旱少雨,年日温差可达30℃以上,春季频发的沙尘暴常将天地染成昏黄,冬季最低气温低至-25℃,长达5个月的冬歇期更让有效施工时间大幅压缩。北京恒诚信济南分公司驻场团队自2023年6月项目开工起,即直面这方戈壁的“野性”。

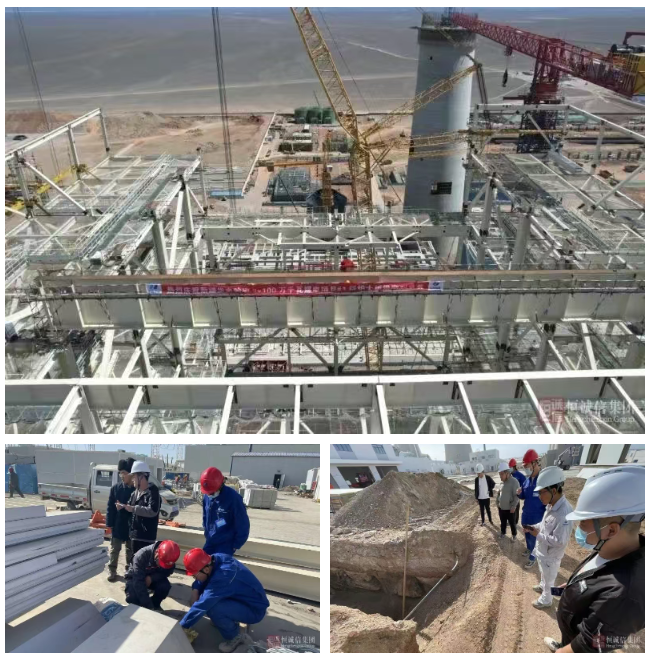

春季大风常裹挟着沙砾拍打在身上、脸上,驻场工程师们需在能见度不足50米的沙尘中,徒步前往施工现场,再爬到锅炉上方80米处对现场进行见证;210米高的钢塔在地面组装时,他们需攀爬上临时支架,用游标卡尺核验钢构件的厚度。夏季戈壁地表温度超50℃,为核实冷却塔混凝土基础的隐蔽工程,造价工程师们蹲在发烫的钢筋旁,对照设计图纸检查钢筋间距与保护层厚度,汗水浸透的工作服干了又湿,后背结出盐渍的“地图”。

全周期管控的专业突围:在变更与索赔中筑牢造价防线

作为全球首座百万机组钢结构双曲面间冷塔项目,其施工复杂性远超常规电厂。面对技术创新与紧张工期的双重挑战,恒诚信团队以身践行“全过程管控”理念,用不断进取的创新精神和专业实力开辟出了一条适用于该项目造价管理工作的“精准路径”。

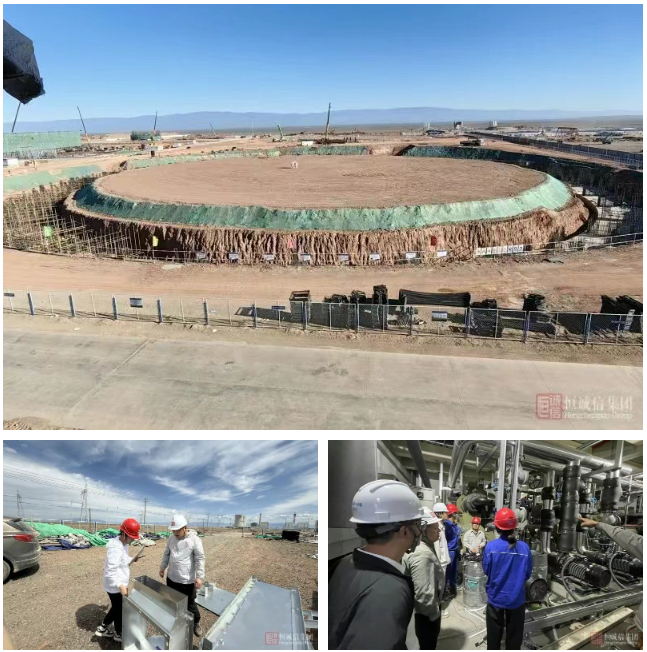

项目伊始,咨询团队针对超超临界机组特有的30MPa新蒸汽压力系统,以及极寒条件下远距离气力除灰等特殊工艺,深度参与招标策划、细化工程量清单特征描述,仅中低压管道一项就根据管道材质、管道用途和压力等级细分为十几个清单项。如此细分的清单项,稍有疏漏就可能导致后期索赔。据驻场负责人回忆,团队曾连续工作16小时,完善厂前区宿舍楼、行政办公楼的招标清单,避免清单漏项。施工高峰期,为了全面收集关键施工节点、隐蔽工程、施工质量、形象进度的影像资料,咨询团队每天的大半时间是“扎根”现场的,他们用自身的坚守,为竣工结算和后期索赔提供了至关重要的依据。

丰碑背后的数字注脚:从戈壁荒滩到绿色标杆的造价力量

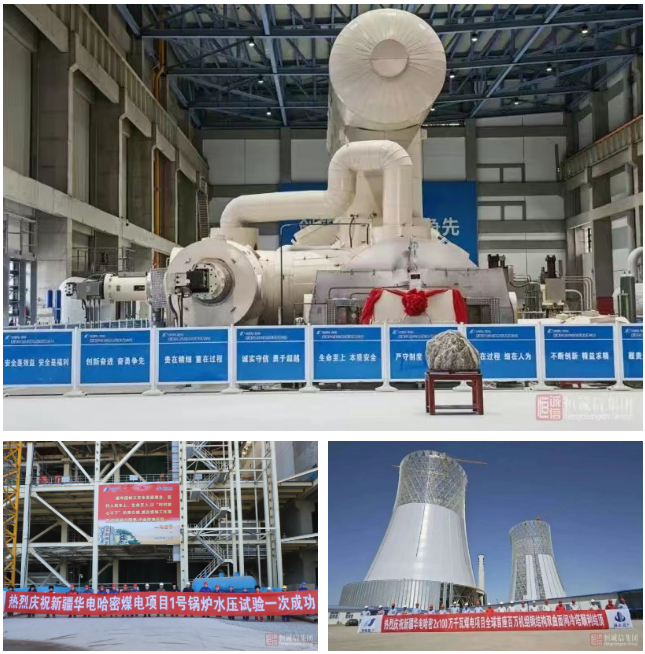

驻场期间,咨询团队全过程审核变更签证600余份,计算施工图纸1700余册。在恒诚信团队的护航下,这项创造多项“世界第一”的工程交出亮眼答卷。长达5个月的冬歇期未能阻碍项目建设的进度,1#机组更是仅用24个月即完成168小时试运行,比合同工期提前了4.5个月,相当于在戈壁滩上每天抢回2.5小时有效工作时间。


如今,210米高的钢结构间冷塔如戈壁巨人般矗立,双曲线型塔身在阳光下折射出金属的光泽。翻开恒诚信驻场人员的工作日志,最后一页写着:“当看到1#机组并网发电的电流曲线,那些在风沙里逆风而行的背影,都成了这座丰碑的奠基礼。”

项目2#机组计划于2025年8月完成试运行,恒诚信造价铁军仍将驻守大漠,为“疆电入渝”特高压工程续写更多关于坚守与专业的故事。
